FØLG BYGGERIET HER

Agerkær og Ruskær

Kontakt byggepladsen

Du er altid velkommen til at kontakte vores byggeledelse, hvis du har spørgsmål til byggeriet.

Forskrift for støjende bygge- og anlægsarbejder i
Rødovre Kommune

Det er tilladt at udføre støjende, støvende og vibrerende bygge- og anlægsarbejde i tidsrummet:
Hverdage: Kl. 07.00-18.00
Lørdag, søndag og helligdage: Ikke tilladt at udføre støjende aktiviteter

Ved særligt støjende arbejde fx etablering af spunsvægge, etablering af jordankre, betonnedbrydning og betonskæring er det tilladte tidsrum:
Hverdage: Kl. 08.00-16.00
Lørdag, søndag og helligdage: Ikke tilladt at udføre støjende aktiviteter

Definitioner på støjende og særligt støjende arbejde ses i §§ 3-4 i Forskrift for visse miljøforhold ved bygge- og anlægsaktiviteter.

Støj fra bygge- og anlægsaktiviteter må ikke overstige 70 dB (A). Denne grænseværdi er det korrigerede støjniveau, dvs. at støjen skal midles over 8 timer. Dette betyder, at en måling i et korttidsinterval på fx 80 dB ikke nødvendigvis er en overskridelse af grænseværdien.

Kære beboer,

Der er fuld gang i begge pladser lige i øjeblikket – vi håber ikke det medfører gener for jer.
Et kort stade på vores arbejder, på begge byggefelter, er således, at vi afslutter elementmontage ultimo uge 7 på “længebygningerne” og påbegynder vinduesmontage uge 8 og er færdig med de fire længebygninger ultimo uge 9.

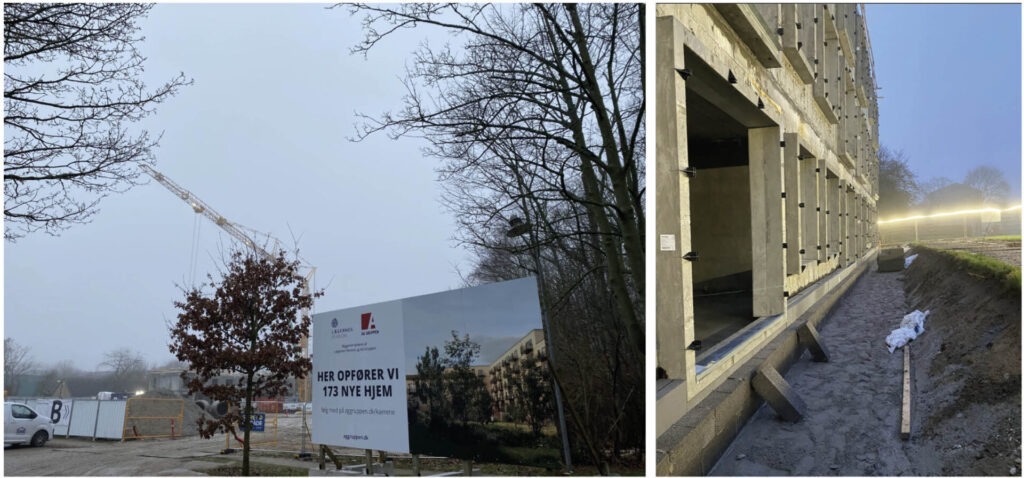

Endvidere starter vi både elementmontage på A1 og B1 i uge 8, samt murer og tag på længebygningerne, derfor kommer der for alvor fart på nu, og de flotte boliger kommer til at blomstre over Rødovre. Alt går efter planen og de næste par uger ser vi frem til at starte facadelukning, murer, tagdækker, altanbeslag, samt alle installationsfagene.

Hvorfor ligner det at det regner inde i bygningen?
Kort beskrevet er dræning, den planlagte bortledning af vand eller luft. En af hovedårsagerne til vi borer drænhuller nu, er at vi vil lede vandet væk fra bygningerne, så der ikke kommer fugt ind i bygningerne.

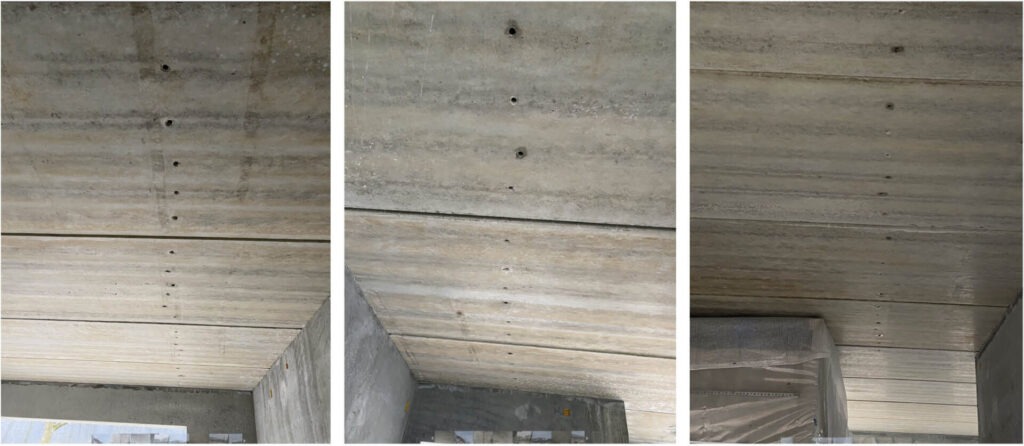

Så hvis I undrer jer over hvorfor det “regner” indeni bygningerne, er dette ikke noget I behøver at være bekymret for, da det er meningen. Vi borer således “drænhuller” i vores huldæk i Ø12, for at tømme vores drænkanaler i huldækkene for vand, da der kan forekomme vand i huldækkene, når de bores. Derfor er hovedårsagen til at det “regner” indenfor i bygningerne nu, at vi tømmer huldækkene for vand og minimere risikoen for at der kan forekomme vand i huldækkene, samt fugtskader efter afleveringen af vores fine byggeri.

Vi har fuld fart på ift. opstartsfasen ift. byggeriet. Vi færdiggøres Pæleramning en denne uge, og endda en uge før tid, de vil bruge næste uge på at kappe pælene, men ramning af pælene er færdig denne uge.

Vores Jord-beton-kloak entreprenør er fuld i gang med at gøre klar til betonelementerne som lander uge 51 mandag. Lige nu er de fuld i gang med støbning af renselag, lave fundamenterne, og lave renselag i samarbejde med installationsfagene.

Uge 51 opstarter vi montage af betonelementerne ved A3 og B3 bygningerne ( de lave) og det gøre vi cirka 7 uger.

Vinduesmontagen foregår primært efter elementmontagen ved de små blokke

Pæleramning er færdig indeværende uge ( uge 45) en uge før tid.

Lige nu arbejder vores jordentreprenør med at få kørt en masse jord væk. Lave kloaker, og lave fundamenterne klar til uge 51 hvor de første betonelementer kommer inden juleferien.
